——北后街DN400供水管道安装纪实
   为配合市政府对于北后街(桐中至龙安广场段)的道路改造,我公司也对该路段的供水管网进行铺设。尽管此段只有短短500米,但其施工难度是前所未有的。公司为此成立了精干的安装队伍,制定了较为详细的施工方案,以我们“供水人”特有的坚韧和智慧,用为期一个月的时间完成施工任务。为今后在复杂的施工环境下的安装工程积累宝贵的经验。
  早在安装之初,施工人员就制定了较为详细的施工方案和应急预案,并结合现场施工现状,多次组织规划,设计等部门现场办公,制定施工方案,但是由于诸多因素的影响,在实际施工过程中还是状况不断。
一、 管材运输困难

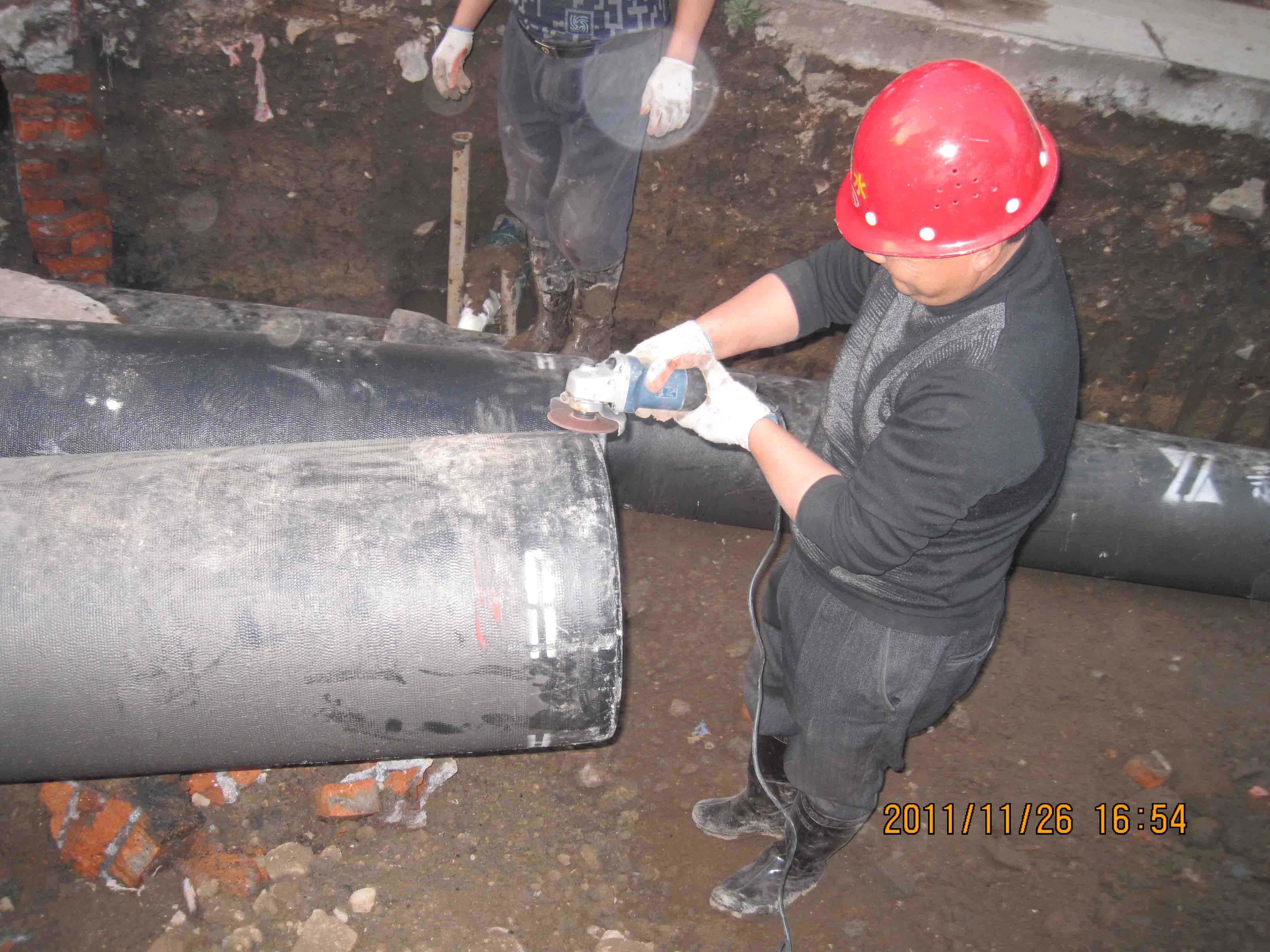

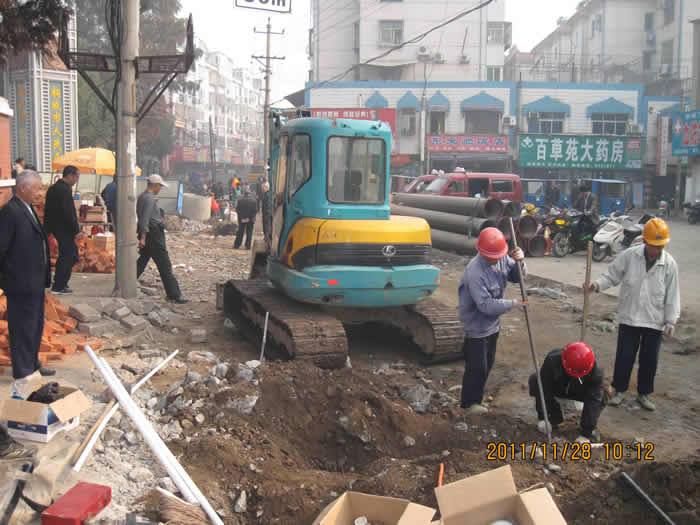

  由于施工现场没有场地堆放管材,材料还远在二水厂附近。DN400铸管每根有800多公斤,人力无法运输,再加上桐中、医院两大人流密集的单位处于该路段,白天根本无法用车辆倒运进场。施工人员不顾疲劳,利用晚上七点以后的时间,采用打“时间差”和“蚂蚁搬家”的方式,选择合适的堆放场地,安全地将管材运进场,有力的保障了第二天的安装工作不受影响,也为整个工程的顺利完成奠定了良好的基础。
二、 施工环境复杂
  诚然良好的施工环境是所有安装工程所具备的先决条件,但是该路段似乎所有的条件都不具备,首先是行人多。桐中、市医院的人流可想而知,电瓶车,摩托车的无视穿行给施工带来很大的安全隐患,广大施工人员处处留心,时刻留意,没有发生一起安全事故。其次,由于该路段原有DN400、DN500两趟供水管线,且都在使用中。而新装管线正设计安装在两根管线之间,机械施工稍有不慎,就会使管道爆裂。这堆施工人员和挖掘机操作人员都是一个巨大的挑战。大家都睁大眼睛,绷紧大脑的每根神经,在保证正常供水的前提下,稳定完成每一根铸管的安装。另外该路段属老城区,地下排污管道复杂而无序,有时甚至要经过楼房的化粪池,但是安装工人没有丝毫的顾忌,他们有的只是坚韧的信念和吃苦耐劳的精神,盼望工程早日顺利完工。
三、 彻夜奋斗,完成并网

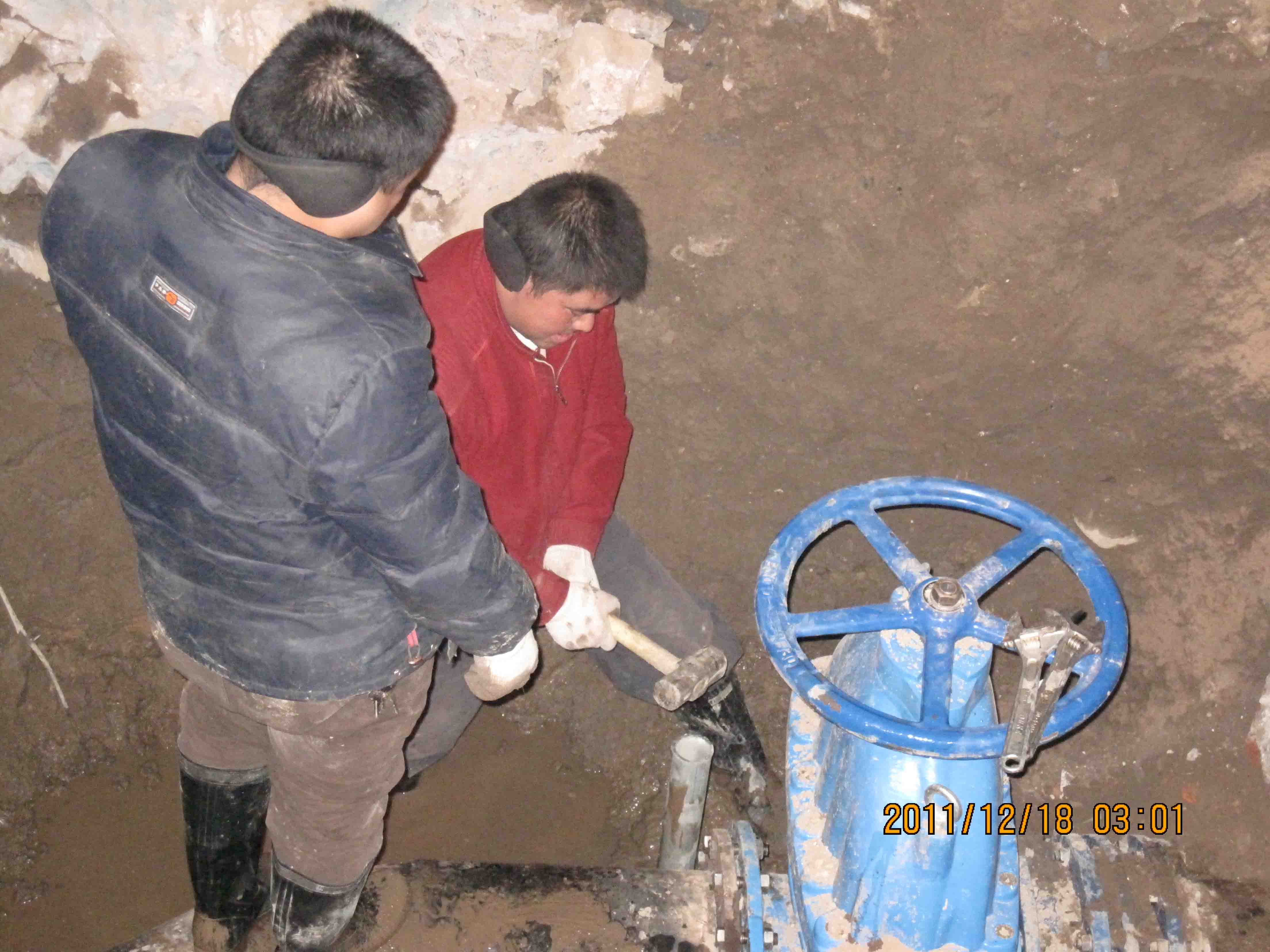

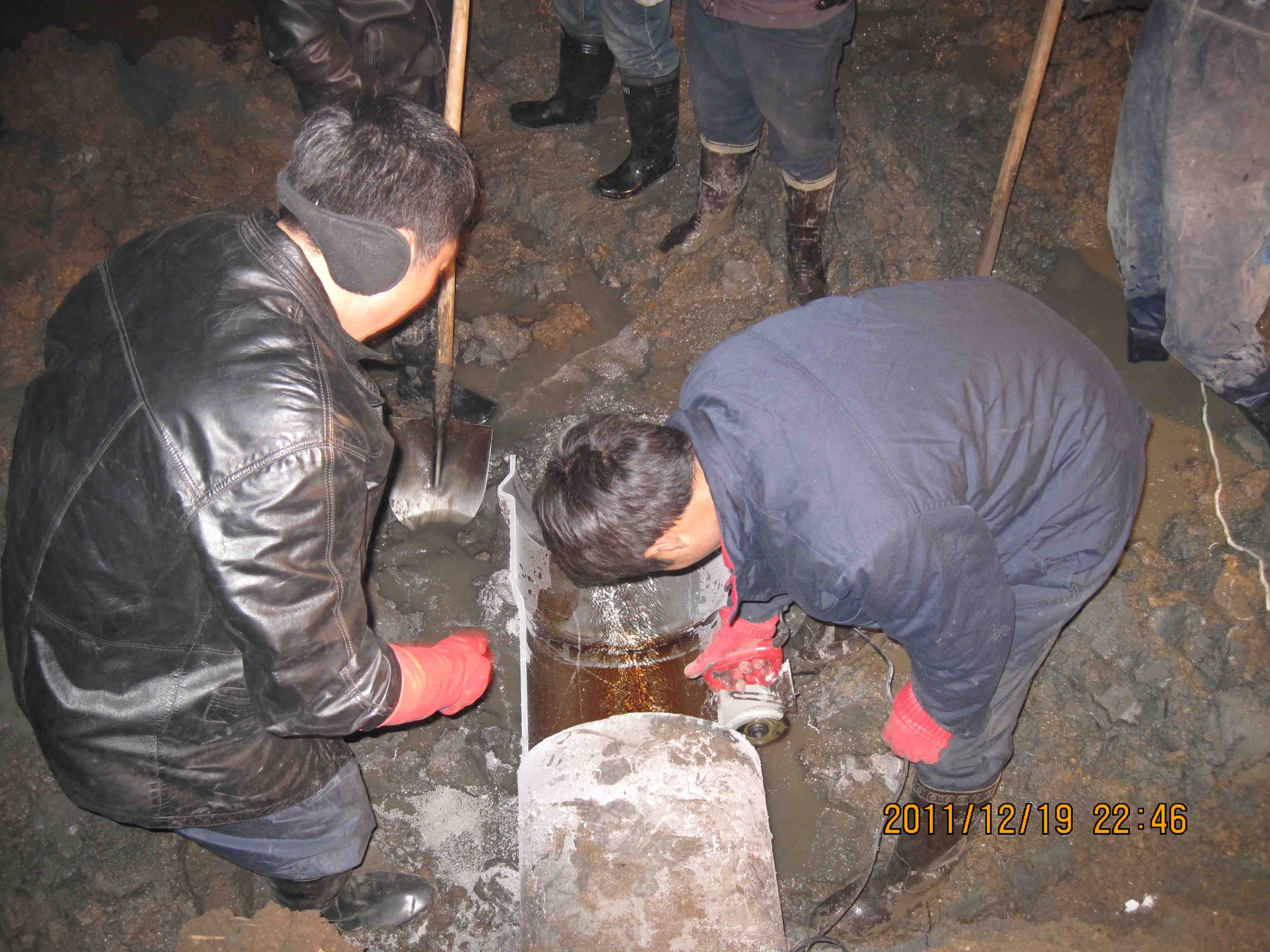

  该段管线的并网工作早在施工之前就已做好施工方案。第一步是废弃桐中至市医院一段原有DN400供水管,11月14日晚十点,并网工作正常展开,公司组织六个班组,分别对原有用水户的管道与新装管道连接。冬夜的寒风在空荡荡的街面上拂过,却丝毫没有影响施工进度,在经过消毒、排污、试压等一系列工作后,于第一天早上六点半之前完成该路段的成功并网。第二阶段的并网于12月18日经过一个通宵的战斗如期完成。
  该段管道的安装,有力表现了广大安装工人吃苦耐劳的精神和坚韧的意志,他们发挥自己的聪明才智,克服重重困难,为参战的其他施工队伍树立了良好的形象,也为公司树立了良好的社会形象,不愧为供水系统的排头兵。(安装公司:程耕)
